기사 메일전송
경북도, 18일 ‘대구경북신공항 기본계획’ 용역 결과 발표
  • 조광식 논설위원
  • 등록 2022-08-18 16:01:51
  • 수정 2022-08-18 16:05:09

기사수정
  • - 2030년 개항, 활주로와 주요 군 부대 시설규모 및 배치 등 결정 -

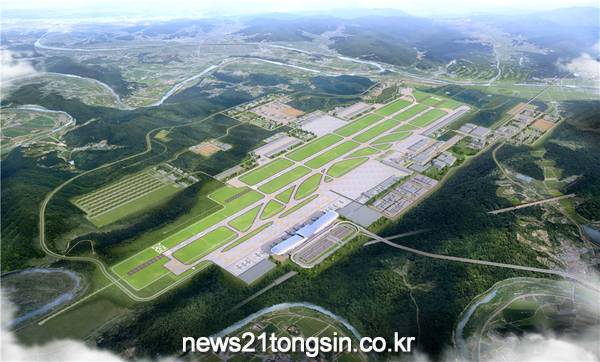

▲ 대구경북신공항 사업부지 위치도. 경상북도 제공

대구경북신공항의 밑그림이 공개되었다. 국방부와 대구시는 18대구경북신공항 기본계획용역 결과를 발표했다.

기본계획에는 활주로 위치와 방향, 주요 군 부대 시설 및 배치계획, 총사업비 등의 내용이 포함돼 있다.

기본계획에 따르면, 대구경북신공항은 2030년 개항을 목표로 2025년에 착공, 11.4조원을 투입해 약 16.9(511만평)의 면적에 2744m 활주로 2본과 약 700여동의 군 부대 시설이 건설된다.

군위의성 공동합의문의 내용을 충실히 반영해 민간공항 터미널과 공항진입로, 군 영외관사는 군위에, 군 부대 정문과 영내 주거복지체육시설은 의성에 배치됐다.

다만, 이번에 발표된 기본계획은 K-2 군사시설의 이전에 관한 계획으로 민간공항 시설은 대략의 위치만 나타나 있을 뿐 구체적인 시설규모는 포함돼 있지 않다.

여객터미널, 화물터미널, 활주로 연장, 주차장 등 민간공항의 시설규모는 현재 국토부가 추진하고 있는 대구공항 민간공항 이전 사전타당성 검토 용역을 통해 결정된다.

박찬우 통합신공항추진단장은 많은 관심을 모았던 활주로의 길이에 대해 민간공항이 사용하는 활주로는 기본계획 상의 활주로 1본을 국토부가 연장하는 방법으로 추진된다국토부 용역에 중남부권의 항공물류 허브 역할을 수행할 수 있는 최소 3500m 이상의 활주로 건설이 반영되도록 최선을 다하고 있다고 말했다.

▲ 대구경북신공항 조감도. 경상북도 제공

경북도는 기본계획 발표에 따른 후속조치에 들어갔다. 가장 먼저 공항 이전지역을 개발행위허가 제한지역으로 지정하기 위한 논의에 착수한다.

개발행위허가 제한지역은 국토의 계획 및 이용에 관한 법률에 따라 대규모 개발 사업에 따르는 투기성 건축행위를 방지하기 위한 것으로 이 지역 내에서는 건축물의 건축 또는 공작물의 설치, 토지의 형질 변경 등이 제한된다.

경북도는 원활하고 안정적인 사업추진을 위해 최대한 빨리 대구시와 협의를 거쳐 개발행위허가 제한지역을 지정할 방침이다.

군위의성 현장소통상담실도 확대 운영한다. 현장소통상담실은 202011월 군위의성에 각각 설치된 후 담당공무원이 주2(/ 10:00~16:30) 출장근무하면서 공항 건설 계획과 추진상황 등 기본적인 사항에 대한 지역 주민들의 궁금증을 해소하고 의견을 수렴하는 소통의 창구로 활용돼 왔다.

특히, 이번 기본계획 발표로 편입부지가 결정되면서 개인별 토지편입 여부 및 보상 절차 등에 대한 상담문의가 급증할 것으로 예상되면서 이달 22일부터 내달 16일까지 주5일 상시운영 체제로 전환할 방침이다.

또 주1(군위 화요일, 의성 목요일 / 13:00~16:00)는 법무사, 세무사, 감정평가사 등 전문가를 배치해 소유권 이전, 양도증여세, 토지보상 등과 관련된 양질의 상담서비스를 제공할 예정이다.

▲ 대구경북신공항 이전부지. 경상북도 제공

경북도는 기본계획 발표로 고조된 분위기를 지속해서 이어갈 계획이다. 먼저, 내달 7일 도청 동락관에서는 대구경북신공항 범도민추진위원회가 출범한다.

범도민추진위원회는 시군으로부터 추천받은 상공회의소 등 경제단체와 이통장협의회 등 주민단체 대표와 도의회, 지역 주요 언론사 등 약 70여명으로 구성됐다.

위원회는 도민들의 공항 건설에 대한 이해와 관심도를 높여 민간공항 규모 결정, 특별법 제정 등 앞으로 남은 중요한 결정에 지역의 요구를 반영시키는 동력이 될 전망이다.

또 항공물류 창출을 통한 물류공항 건설에 지역 경제인들의 참여와 협조를 구하고 공항 건설의 효과를 도 전역으로 확산시키기 위한 의견을 수렴하는 민관협력거버넌스로서 중요한 역할을 담당하게 될 것이다.

출범식에서는 대구경북신공항 비전 선포와 공항 연계 지역 발전계획도 발표된다. 경북도는 대구경북신공항의 비전을 지방소멸시대의 게임체인저, 대구경북신공항으로 설정하고, 이에 대한 구체적 방안으로 대구경북신공항 연계 지역발전계획용역을 추진해왔다.

지역발전계획은 군위의성 신공항 경제권에 대한 기본구상뿐만 아니라 산업, 서비스물류, 투자인력, 문화관광, 공간인프라 5대 분야에 대한 혁신성장 방안, 신공항 연계 권역별 발전 방안 등도 포함돼 있어 많은 관심이 집중될 것으로 보인다.

이후 9~10월에는 군위의성, 남부권, 북부권, 동해안권에서 주민설명회를 순차적으로 개최해 기본계획의 주요내용과 공항과 연계한 권역별시군별 발전계획을 발표할 계획이다.

이철우 경북도지사는 군사시설의 특성상 기본계획의 모든 것을 공개해드리지 못해 아쉽지만 공식적인 발표를 통해 대구경북신공항 건설 계획의 큰 틀이나마 도민께 말씀드릴 수 있어 기쁘게 생각한다기본계획 이후의 기부대양여 심의, 기본실시설계 등 행정절차를 신속하게 완료하고 공사에 들어갈 수 있도록 최선을 다하겠다고 했다.
